torsdag 18. november 2010

snurredassen

Vi har valgt snurredassen som doløsning på hytta vår (snurredassen fra Hyttetorget). Dette for å få en do som krever minimalt med vedlikehold, har stor kapasitet og som ikke har deler eller system som lett kan gå i stykker. Så får vi tro at det stemmer. Som toalettskål valgte vi å prøve skål med urinseparator. Det vil si at urin går i eget avløp og siden det ikke har vært blandet vått og tørt kan dette sendes ut i gråvannsanlegget, eller samles opp i egen tank. Dette skal visstnok også øke kapasiteten på doen og bidra til mindre lukt. Doen vil bli montert etter alle kunstens regler med tanke på lufting slik at lukt ikke skal bli et problem. Riktig montering og lufting av doen og toalett-rommet er visst alfa og omega for å få en luktfri løsning. Så langt er det kun tanken som er plassert på hytta vår - må bare få lagt golvet så kommer resten.

Valg av ovn


Les også mine erfaringer  med ovnen (følg linken nederst på siden).
Valget falt på en Jøtul F 371. Vi kjøpte den til 25% rabatt under en Maxbo kampanje, så den står nå på lager hos Maxbo i Etnedal.. Med steintopp kom den da på ca 16 000 kroner. Synes fremdeles det er mye penger for en ovn og vurderte derfor rimeligere utgaver (f.eks Viking ovn). Etter å ha lest om andres erfaringer med billigere ovner som røk og ovner som falt fra hverandre innvendig ble vi skeptiske. Ovnen i en hytte uten strøm kommer til å være mye i bruk og helt avgjørende for komfort. Vi føler vel at Jøtul er en garantist for dette og det ble derfor avgjørende i valget for oss.

2012: Er ikke helt fornøyd med ovnen og mine erfaringer kan dere lese her: http://lavstandardhytteietnedal.blogspot.com/2012/01/erfaringer-med-jtul-f371.html

lørdag 13. november 2010

Vinter i fjellet

Har hatt en arbeidsøkt på hytta denne helga. Det er vinter der nå, men det var behagelige 0 grader - helt grei arbeidstemperatur. Fredags kveld fikk jeg gjort det meste som gjenstod med doen. Fikk vatret opp beholderen og satt på avtrekksrør. Jeg har også klargjort stubbloftsplater slik at jeg får satt de på og isolert på lørdag. Målet er å få kommet i gang med golvbordene denne helga. Har leid hytte på campingsplassen i Sør-Etnedal så jeg dro dit sent fredag kveld.

Lørdag morgen var jeg igang litt over kl 0700. Brukte et par nye timer med tilrettelegging av doen - timene går fort, men det må jo gjøres. Oppdaget at jeg hadde gjort noen feilmålinger kvelden før som jeg fikk rettet opp. Greit å fange opp slike ting mens det ennå er enkelt å rette de opp. Nå skal alt være klart til å sette på do-skåla når jeg kommer så langt med golvet.

Så var det å få satt diffusjonsperre på golvet. Siden jeg har det meste av innerpanelet lagret inne i hytta får jeg kun lagt sperre på deler av golvet om gangen. Planen er å legge halve golvet for så å flytte all material over til den halvdelen av hytta. Siden jeg har stablet alt opp på rullestokker gjør dette arbeidet adskillig enklere.
Jeg taper alle skjøter slik at sperrene blir helt tette.

Så var alt klart til å legge golvbord. Jeg har valgt å skru fast golvet. Dette er anbefalt av produsent, men det tar jo noe tid da... Men det hadde sikkert spikring også gjort da det ikke er anbefalt å bruke spikerpistol siden dette kan lage stygge merker i golvet. Jeg fikk lagt fire bord før jeg ryddet og dro hjem - så nå har jeg fått gått over golvet for første gang :-)

Tok en runde rundt hytta og tok noen vinterbilder.





søndag 24. oktober 2010

Ferdig isolert golv

Denne helga dro jeg opp til Etnedal på torsdag etter jobb og målet var å få lagt stubbloftsplatene og isolasjon i govlet. Nå som campingvogna er tatt ned fra fjellet hadde jeg leid en enkel hytte på Etnedal familiecamping. Det var egentlig ganske behagelig å ta inn på campingen etter en lang dag med jobbing.

Det var et nydelig vær i helga med forsmak på vinteren - lett dryss av sne med fullmåne som lyste opp omgivelsene. Gleder meg til hele familien kan nyte slike kvelder på hytta.
Kveldsstemning med årets første sne på Ølslykkja.

Fin stemning i grålysningen



Jeg ble ferdig med isoleringen, utenom et lite parti der hvor snurredassen skal stå under hytta. Jeg hadde glemt byggetegningene hjemme og klarte ikke å se for meg nøyaktig hvor doen skal stå. I og med at det blir ganske trangt under hytta til å få på plass snurredass-kammeret etter at golvet er lagt valgte jeg å vente med å tette igjen den delen. Underveis glemte jeg å legge rørene til gråvann fra kjøkkenet og måtte åle meg inn under hytta for å henge opp rørene i bjelkelaget. Det var akkurat høyt nok til at jeg klarte å snu meg rundt på ryggen under hytta slik at jeg fikk hengt opp rørene med et passe fall til utsiden av stripemuren. Så nå er det meste klart for at golvet kan legges. Gleder meg til å ta fatt på den jobben  - og særlig til den er gjort da alt blir så mye enklere når en har en fast plate å jobbe videre på.

Jeg fikk også testet det enkle rullesystemet (runde gjerdestolper) jeg har lagt opp til inne i hytta for å flytte på materialstablene. Det fungerte utmerket og har allerede spart meg for en mengde arbeid med å flytte rundt på plankehaugen. Genialt! Bildene illustrerer:


På midten er golvplanken til halve hytta. Når de er lagt på venstre del vil jeg kunne rulle all material som består av vegg-, takpanel, lister m.m over på golvet slik at høyre halvdel av hytta blir fri til govlegging. Også den materialhaugen som er synlig innerst i hytta står på rullestokker og kan lett flyttes på.

søndag 10. oktober 2010

Våt høstferie

Har vært å arbeidet på hytta fra mandag til onsdag i høstferien. Mye regn og tett tåke hele tiden. Ja det var til og med tåke inne i hytta i perioder. Skikkelig guffent vær, men det kan ikke hindre oss i å få bygget videre! Jeg fikk reddet inn all innermaterialen og isolasjonen fra regnværet - så nå er det ganske fullt innendørs. Får håpe "rullatoren" svarer til forventningene når jeg skal begynne å flytte rundt på materialhaugene. Flere av presenningene jeg hadde dekket til materialet med hadde lekket, eller så var det kondens som hadde dannet seg på innsiden. Heldigvis var det bare noen få pakker med panel som hadde fått skader av blåmann/mugg - en stund fryktet jeg at det skulle være verre. Takåsen var imidlertid ganske stygg så den krever grundig kloring eller andre tiltak for å få bort missfargingen. Åsen har ingen bærende effekt og er kun for "pynt" så vi får se hva vi gjør når vi kommer så langt at den skal opp.

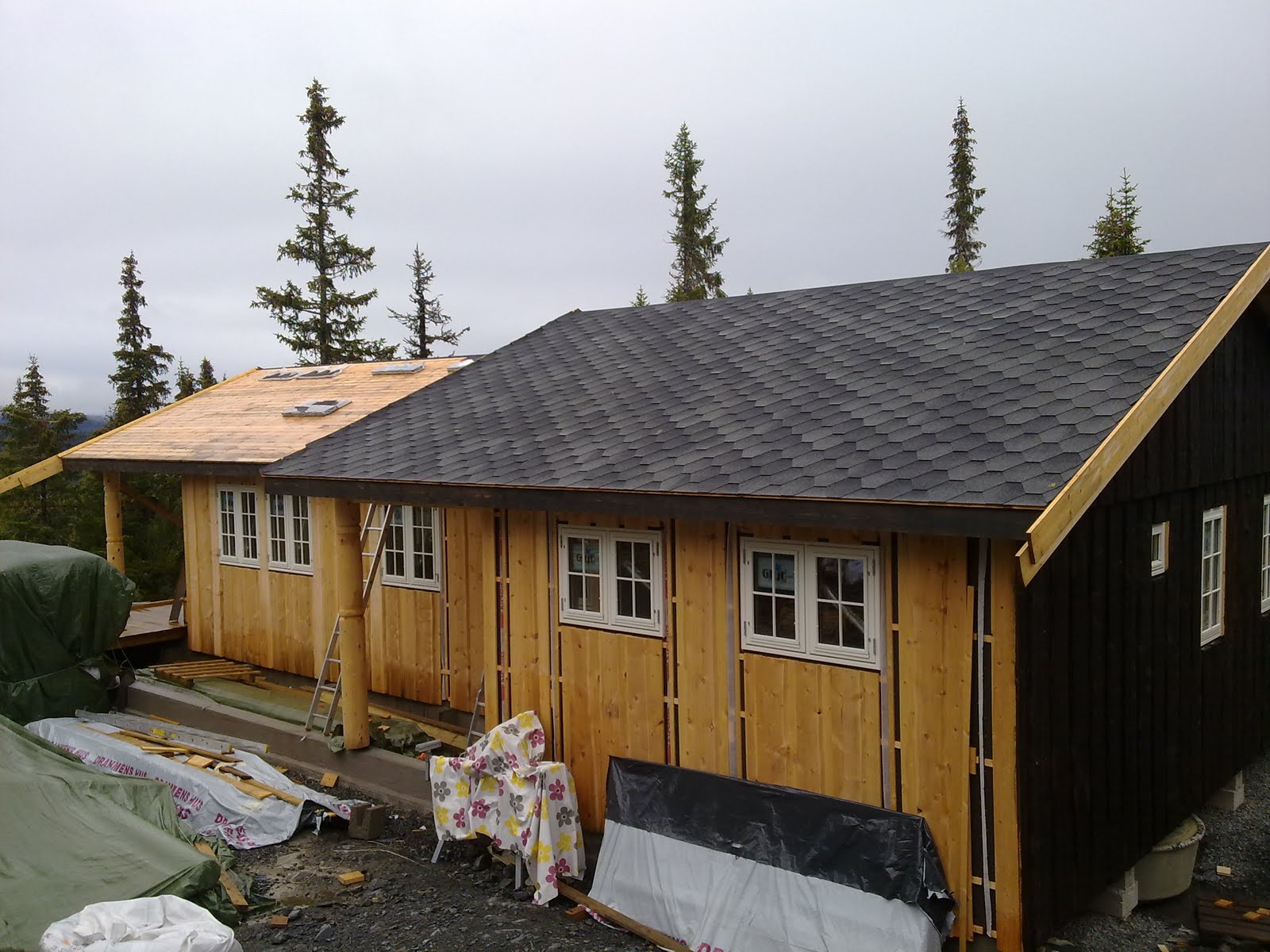

Utendørs fikk jeg satt inn inngangsdøra og tettet rundt med asfaltplater og panel. Så nå er hytta låst for første gang! Jeg monterte også den siste takrenna og alle takrenne nedløpene. I fronten byttet vi ut nedløpsrøra med kjetting og jeg synes det visuelt sett ble mye finere. Fascinerende å se på vannet som bølger seg nedover kjettingnedfallet (dersom en ikke har annet å gjøre da...).

Tirsdags kveld ble jeg invitert til middag og en meget trivelig kveld hos Jan og Torunn på ei av de nyeste hyttene øverst i feltet. Tusen takk til dere - det var godt å komme ut av campingvogna og få pratet om hytte og mye annet i trivelig selskap! Gleder meg til vi er kommet så langt at vi kan gjengjelde invitasjonen.

På denne turen tok jeg også med meg campingvogna ned fra fjellet så vi ikke risikerer at den blir snedd inne. Så får vi se hvordan jeg gjør med overnatting utover høsten. Må få kommet igang med golvet snart så jeg får et sted å legge meg.

søndag 3. oktober 2010

Oktober allerede...

Helgas arbeid har bestått i å få inn material før vinteren. Sneen er like om hjørnet og det er på tide å flytte arbeidet innendørs. Har også fått lagd stubbloftsplater og Glava på litt av hytta. Arbeidet fortsetter på mandag etter en tur hjemmom for å feire bursdager.

"Rullator"

Jeg har lenge fundert på hvordan jeg skal unngå å måtte flytte rundt på material etter å ha flyttet det inn i hytta for vinteren. Det er en anseelig haug med plank som må flyttes, og som sikkert alltid står i veien. Jeg har kommet til at et rullesystem er verd å prøve. Så nå har jeg stablet deler av materialet på rundstokker (runde gjerdestolper) slik at jeg kan rulle hele stabelen på tvers av hytta når det trengs. Når halve golvet er lagt er planen å rulle hele stasen over på dette. Jeg har bygd opp under stokkene slik at det ikke blir noen høydeforskjell til det nylagde golvet når jeg skal flytte stabelen. Jeg har også tatt hensyn til at jeg skal kunne ha et bord mellom stokkene og golvet slik at det ikke blir merker etter stokkene på det nylagte golvet. Så får vi se hvordan dette virker. Det er såpass billig og enkelt at det nesten er nødt til å virke...


søndag 19. september 2010

Bursdag

Fredags kveld feiret jeg min førti andre bursdag. Alene i campingvogna fikk jeg tid til å reflektere over livet og kom raskt til at jeg har det veldig bra og har all grunn til å være fornøyd. Samtidig ikke fornøyd som en sanker som har spannet fullt, men fornøyd med å være der jeg er i livet. (rene filosofistunden dette...)
Men så sier jeg også at hytta er min 40 års krise. Ikke den verste krisa som kunne oppstå sier kona da.

Det var de detaljene...

Det kan synes som detaljer, men de må på plass før eller siden. Noen helst før. Så som jernbånd for å forankre taksperrer slik at ikke vinden skal dra av gårde med taket.

Eller vannbordet under vinduene slik at ikke regnvann skal trenge inn i konstruksjonen. Vel nå er det gjort og vi er ikke like utsatt for vær og vind. Mange andre "detaljer" gjenstår, men de får komme etterhvert.

Fint å kombinere små arbeid med større ting innimellom. Denne helgen var det store å få gjort noe med dørene. Fikk satt inn terrassedøra, så nå kan jeg gå inn i hytta gjennom døra :-)
Når jeg skulle begynne å fore rundt døra med asfaltplate oppdaget jeg at døra var satt for langt inn og jeg blir derfor nødt til å flytte den noen cm ut. Vel, nå har jeg fått øvd meg så det blir ikke den store jobben. Det var sent på dagen og jeg skulle hjem til kvelden, så den jobben ble utsatt til neste gang.

Ellers brukte jeg noe tid på å flytte inn småting som ventiler, raftepapp, ventiler m.m. som har vært lagret under presenning ute.Så blir det ikke så mye å spa frem dersom sneen skulle komme før jeg kommer opp neste gang. Det blir i høstferien i begynnelsen av oktober.

lørdag 11. september 2010

Hvem deltar i hyttebyggingen?

Vi har to og en halv times kjøring til hytta vår, så det blir mye tid til å gruble. Særlig når en tar turene aleine slik jeg gjør nå i byggeperioden. Ofte går jeg gjennom siste dagers arbeid og fremskrittene som gjøres. Nå er det slik i vår familie, og sikkert i mange andres også, at det er far som bygger og mor som sørger for at far faktisk kan dra fredag etter jobb og bli borte helg etter helg. Vi gjorde en opptelling og fant ut at jeg omtrent ikke hadde vært hjemme ei hel helg siden slutten av juni. Riktignok har vi vært på ferie innimellom og jeg har vært ei helg på reinjakt, men allikevel, mye tid brukes på hytta for min del. Mitt poeng med denne "grubbelen" er at det ikke hadde blitt noen hytte dersom det ikke var lagt tilrette for at jeg faktisk kunne gjøre jobben og at noen andre tok seg av helgevask, helgehandel, fotballturneringer, helgekos for ungene og alt det andre som skal skje på ei kort helg. Det er ofte slik at det å bygge hytte er den lette jobben... Så jo, det er flere enn meg i familien som deltar i prosjektet bygge hytte!

Høsten er kommet i fjellet

Siste uke har satt sitt preg på skogen på Ølslykkja. Vi kan bare håpe på at sneen ennå er noen uker unna - det er noe arbeid jeg ennå skulle ha gjort før jeg må flytte material og arbeid innendørs.

Helgens arbeidsøkt

Denne helgen var godt planlagt og jeg fikk gjort alt som var på lista. Fredagskveld jobbet jeg effektivt i to og en halv time før det ble mørkt og fikk satt opp ytterpanel som gjenstod på en mellomvegg. Med dette gjort var alt klart for beising lørdag. En strek i regningen var at aggregatet tok kvelden lenge før avtalt og jeg stod uten strøm. Med i planen var endel saging som nå måtte gjøres for hånd, men det verste var vel at jeg ikke fikk varmet opp campingvogna om kvelden. Det løste seg med fyr på alle blussene på primusen.

Lørdag var det lovt mye nedbør utover dagen, men opphold på morgenen. På arbeidslista hadde jeg siste rest av vindskier og isbord på taket og dette hadde jeg svært lyst til å få gjort før regnet kom. Klokken 06.10 stod jeg derfor og myste ut i grålysningen klar til dyst.

Regnet kom før jeg ble helt ferdig så det ekstra klesskifte jeg hadde kom godt med. Utover dagen ble jeg stående under tak å beise veggen ved terrassen.
Neste arbeidsøkt vil bli å få satt inn dørene, men jeg tror ikke jeg begynner med innendørs arbeid før flere detaljer er unnagjort ute. Vi får se hvor lenge det er til sne og kulde jager meg innendørs.

onsdag 8. september 2010

Snart klart før vinteren

Det er det en får gjort som det er viktig å glede seg over (vi er enige der Ramatoa :-). I så måte ga denne helga mye å glede seg over. Det var kjempefint vær i fjellet og Ølslykkja var om mulig enda finere om høsten enn om sommeren. Jeg og snekkeren som jeg har leid inn for en periode fikk lagt ferdig shingel på taket og jeg fikk i tillegg beiset store deler av hytta. Solveig hadde allerede beiset mye i sommer og nå gjenstår kun veggen på terassesiden. Denne er under tak og den kan derfor tas selv om det skulle regne. Forhåpentligvis får jeg gjort dette til helga. Da gjenstår det å få satt inn dørene så er hytta lukket og klar for vinteren. Og jeg kan begynne å tenke på innendørs arbeid.






søndag 29. august 2010

Høstens arbeid er igang

Da er sommerens ferie avviklet, skolen kommet igang for ungene og det er på tide å fortsette arbeidet på hytta. Det er ennå en del arbeid som må gjøres før hytta er klar for vinteren! Mens vi har feriert har en snekker som jeg kom i kontakt med i Etnedal arbeidet med tetting av taket og godt over halvparten av jobben er gjort. Mye regn og andre uforutsette saker har dessverre gjort at han ikke har blitt helt ferdig. Meningen var å gjøre dette ferdig på lørdag, men mye regn og vått tak gjorde at vi måtte utsette dette.

Jeg har alltid en følelse av ikke å få gjort nok når jeg er på hytta. Alt tar noe mer tid enn tenkt på forhånd. Så også denne gangen. For ikke å fortvile over dette er det derfor viktig å glede seg over alt en får gjort.

Fredagskveld og lørdag ble brukt til å sette på skjøtebord mellom elementene. Mye tilpasning rundt vinduer gjør at dette er noe tidkrevende arbeid.








Aggregathus

I løpet av vinteren snekret jeg sammen et lite hus til aggregat. Også dette i elementer selvsagt :-)
Det var så kaldt og rått i campingvogna - og gassvarmeanlegget stoler jeg ikke helt på - så jeg kjørte aggregat og fyrte med 1500 W stråleovn i vogna utover kvelden. Det ble koselig det.
Og da var aggregathuset bra å ha så ikke alle i hyttefeltet trengte å høre på duringen. Dette er provisoriske greier og jeg er ikke helt fornøyd med lyddempingen. Har brukt en gammel skumgummi madrass, men tror kanskje jeg må få tak i noe mer proft når dette skal bli permanent. Tenker også å få lagt inn lydfelle på inn- og utlufting.  Er det noen som har tips til hvordan dette kan gjøres?

fredag 30. juli 2010

4 ukers byggeperiode er over

Nå har vi holdt på med bygging av hytta vår på Ølslykkja i fire uker. Det har vært hektisk med lange arbeidsdager, noen bekymringer, men også mange fine stunder på fjellet. Nå tar vi to uker med "ordentlig" ferie. Deretter er det skolestart og vi skal se de to minste vel av gårde til deres første skoledag. Samtidig skal vi ha ei i fjerde klasse og en over i ungdomsskolen. Men først skal det bli godt å koble av med andre ting enn hyttebygging  - selv om jeg er helt sikker på at planlegging og diskusjon om neste steg i prosjektet blir endel av denne sommeren. Og det er helt greit. For vi er godt igang med å realisere vår drøm med hytte på fjellet!

Til dere som følger med på bloggen - fortsettelse følger om noen uker

Takk til all hjelp så langt i byggingen

Nå når vi tar en liten pause i hyttebyggingen og jeg får tatt et lite blikk tilbake på de siste fire uker ser jeg at grunnen til at vi i det hele tatt har kommet såpass godt igang skyldes flere gode hjelpere. Takk til både Eivind og svigerfar Sverre som tok ferie og ble med opp i den første kritiske tiden når hytta skulle reises.

Spesielt vil jeg takke svigerfar som var med helt fra starten med grunnmuren og senere reising av hytta. Det var tungt arbeid, men vi fikk gjort mye Sverre! Og når mureren som kom opp på slutten og hjalp til sa at det var profft utført synes jeg vi kan være stolte av arbeidet. Riktignok støtte vi på både kvist og stein underveis, men det var alltid vilje til å fortsette. Selv ikke når jeg hadde klart å måle feil og vi måtte gjøre om igjen en halv dags arbeid kom det klager fra svigerfar! Så tusen takk for god hjelp og støtte. Hytta står klar til bruk for dere også når den engang står ferdig.

Med litt hjelp er hytta lukket

Etter planen skulle takshingel vært på plass denne uka slik at vi kunne få gjort andre ting som var planlagt for sommerferien. Vi har imidlertid halset litt etter helt siden det ble rot med snekkeren den første uka av hyttebyggingen og ligger nå ca ei uke etter skjema. Og så er det jo viktig å få tettet bygget før vi tar en lengre pause. Løsningen ble å hyre inn en snekkerlærling fra Etnedal til å gjøre ferdig det som haster mest - legging av shingel på taket. Så mens vi ferierer er det en som jobber for oss på taket. Kan leve med det og...

Vindskier er tungt arbeid aleine

Er det noen der ute som har funnet en enkel måte å sette opp vindskier på når man er aleine?
Jeg trodde dette skulle være enklere, men endte opp med å klatre opp og ned stiger en hel dag for å få dette gjort. Det er ikke lett å håndtere et fem meter langt bord fra stige 4 m over bakken. Holde både seg selv og planken fast og spikre samtidig! Og så skal det at på til se bra ut etterpå. Noen som kjenner seg igjen??

Vel, de kom opp, men det var et slit og det ga meg krampe i lårene på natta. Oooo smerte....

Beste Campingvognmiddag


Campingvognmiddag 1: 300 gr Entrecote i store biter. 1 glass sur søt saus med ananas. Serveres med hvitt brød. Etter en lang arbeidsdag er dette en rask og smakfullt middag!

Velbekommen


Campingvognmiddag 2: Litt råflott å spise Entrecote
hver dag så en annen rask og god middag er et par
stekte pølser tilsatt en boks bønner i tomatsaus.

søndag 25. juli 2010

Arbeidshelg på hytta

Denne helga har hele familien vært på hytta. Det har vært strålende vær hele helga og vi har fått lagt taket ferdig. Riktignok gjenstår takpappen, men vi er et godt stykke på vei til å få lukket bygget.

Og så har vi valgt farge og startet beisingen. Det har Solveig stått for og hun fikk virkelig driv over penselen! Vi valgte å beise i Tyrilin tjærebeis, farge mørk. Fargevalget stod mellom brun og mørk og den endelige avgjørelsen ble gjort i butikken! Hytta blir mørk - nærmest sort, og det var slik vi opprinnelig hadde tenkt det. Dersom vi tar andre strøket med vedlikeholdsbeis unngår vi også at fargen blir ytterligere mørkere. Solveig ble ferdig med den høyeste kortveggen og halve langveggen. Resten må vente til bordene mellom elementskjøtene er på plass - de ble ikke prioritert denne gangen heller siden det hastet mer med taket.

Mathias har omsorg for alle fuglene i skogen og snekret likeså godt et fuglehus til noen av de. Litt takpapp og beis mangler også på denne.










Litt bading ble det også tid til. Det var ikke mer enn 15 grader i vannet så vi ble ikke så lenge uti.

søndag 18. juli 2010


Nå har snekkeren fra Drammenshytta dratt og vi er overlatt til oss selv! Halve taket er lagt og vi synes vi har kommet langt på de to ukene som har gått siden monteringen startet. Samtidig er vi blitt mer klar over hvor mye arbeid som faktisk gjenstår. Nå gjelder det å få lukket hytta slik at vi ikke lenger er så utsatt for vær og vind.

Vi har vært så heldige å fått låne campingvogn av familie på Otta så nå er det fine forhold for oss arbeidsfolk. Og med det ustabile været vi har hatt sålangt har campingvogna virkelig vært helt uunnværlig!
Det ble ikke bare hyttebygging. Noe tid brukte vi også på bading og fjellturer i området.



Plasseringen av hytta gir fin kveldssol inn på terrassen og i stua. Bildet er tatt ca kl 2200. Også resten av døgnet er det mye sol på tomta.

lørdag 10. juli 2010

"Plans are nothing - planning is everything"


Denne uka har vært planlagt gjennom en lang vinter - hytta skal settes opp! Ferie fra jobben både for meg og hjelpemannskap er avtalt, utstyr er på plass, snekker er avtalt med hytteleverandør og alt ligger til rette for en hektisk uke på fjellet. Så viser det seg at det har oppstått misforståelser i forhold til hvilken uke arbeidet skulle starte og snekkeren er ennå på ferie når vi andre står klare på tomta. Det ser i det hele tatt svart ut for hyttebygging denne uka.

"Plans are nothing - planning is everything" sa Eisenhower og uttrykket er et mantra for alle som holder på med prosjekter. Dette viste Drammens Hus og Hytter at de lever etter. Når planen slo feil hadde de en evne til å legge en ny iløpet av noen formiddagstimer.

Tirsdag - en dag forsinket - kommer en snekker som holdt på med et annet prosjekt i Valdres til unnsetning og utover kvelden kommer det jammen meg tre stykker til!

Klokken seks på ettermiddagen ble det første
hjørneelementet satt på plass.
Sju timer senere var alle veggene på plass.






Taksperrene som skulle ha ankommet tidligere i uka ble utsatt noen dager og ble levert en sen nattestime på slutten av uka. Førstkommende mandag kommer snekkeren tilbake og skal lede an i å få på plass gavler, sperrer og tak.


Det skjærer seg til og vi kom ikke helt i mål denne uka, men byggingen er i gang og etter en pause i helga starter vi på igjen med friskt mot.
